湖南最大风电场紧张建设欲10月发电
发布时间:2014-09-05 10:25:58     来源: 红网
本文摘要:华能湖南苏宝顶风电场位于洪江市与洞口县交界的苏宝顶上,总装机容量15万千瓦,总投资15亿元,属国家重点工程,是湖南风电业工作重点,预计今年10月份并网发电。

  勇破难题安全推进施工进度

  登临苏宝顶,一座座风机把雪峰之巅装点得无比恢弘豪迈,但更美的风景莫过于我们眼前刚建好的铁塔,如一个个身披铁甲的武士,笔直地屹立于山巅。

  “美景的背后是异常险恶的施工环境!”蒋建东介绍说,深谷密林,沟壑重重,好多塔腿距离峭壁不足1米。如按传统1天6个人1个桩位砍通道人工放线,不但大规模地砍伐树木引起的纠纷将会无限期拖延工期,而且砍伐作业还面临坠落悬崖、毒蛇等野兽攻击等各种复杂的安全风险。

  项目部针对地形复杂等特点,大胆的采用小型无人机放线,耗资8万元采购一台无人放线机和GPS定位仪。这种施工方法不仅有效保护了林木,减少农作物破坏和架线施工的矛盾,而且还大大地提高了放线效率,减少人力投入,为停电作业的前期准备争取到更多时间。

\

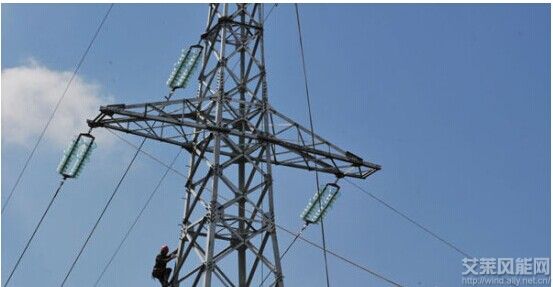

(9月4日,邵阳供电公司施工人员在崇山峻岭间爬高架设线路。)

  邵阳供电公司以创优工程为目标,全面排查整治施工现场安全工作存在的问题,加强架线工程施工高峰阶段安全风险管控,促进安全责任的进一步落实,遏制安全事故苗头。

  “我们把安全风险控制作为头等大事,每一个环节都超前策划,每一个细节都力求完美,每一个步骤都按标准实施……”风电送出线路工程1标段的施工技术员吴英雄介绍说。项目部积极深入各施工班组,对架线施工工器具、地锚、过轮临锚、架线材料等进行检查,确保了施工工器具和机械设备状态安全可靠;开展现场施工电源、跨越架排查,进一步落实防高处坠落、防坍塌等措施,确保人身安全。

  5至6月间,暴雨不停。有效工期本来就捉襟见肘,恶劣的天气条件无疑是雪上加霜。邵阳电建分公司为确保工程如期验收,决定实行专项管理,项目部主要责任人深入工地、靠前指挥,现场负责人蹲守一线、全程监控。项目部定期每周一次施工进度汇总会,及时解决各施工点的难题。

\
(线路被架好)

  5月11日清晨,经历了三天暴雨之后,施工队前往P76进行基础扎筋。车行半山腰,道路已经完全被冲毁,右边的山体塌方将整个路面拦腰截断,左边则是落差500米的山谷,车辆进退不得。大家便用锤子、撬棍、风压机等设备,挖除淤泥碎石近4000多立方,才将通道打通顺利进山。

  如今,巍巍雪峰山脉之巅,高塔银线被翠竹苍松环抱,巨型风机列阵屹立峻岭。远远望去,国网邵阳供电公司的施工人员穿梭在峭壁峡谷中,在山顶检查铁塔、展放导线,有序推进工程建设。如今,更加繁重的任务考验着电网建设者们,他们坚韧、坚持、坚守,为的是早日把清洁能源送往三湘大地。

(新闻原标题:湖南装机容量最大风电场正紧张施工预计10月发电)
